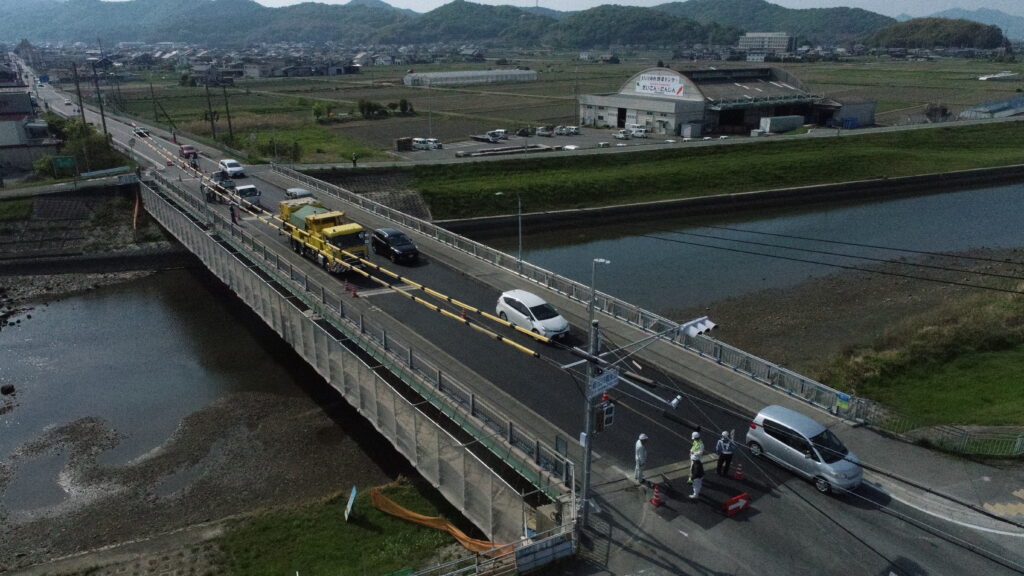

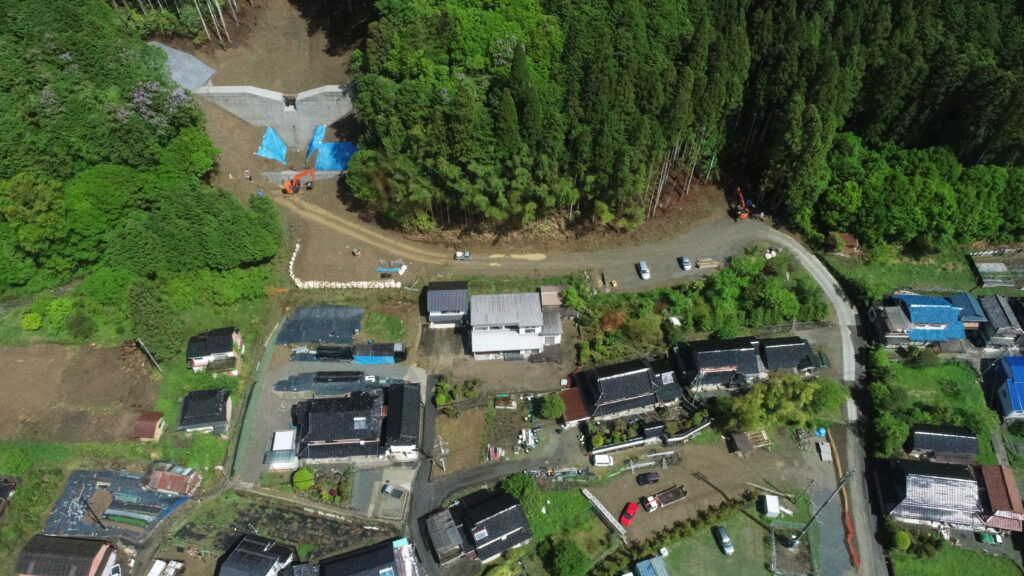

令和8年3月度 進捗状況(下流側より)

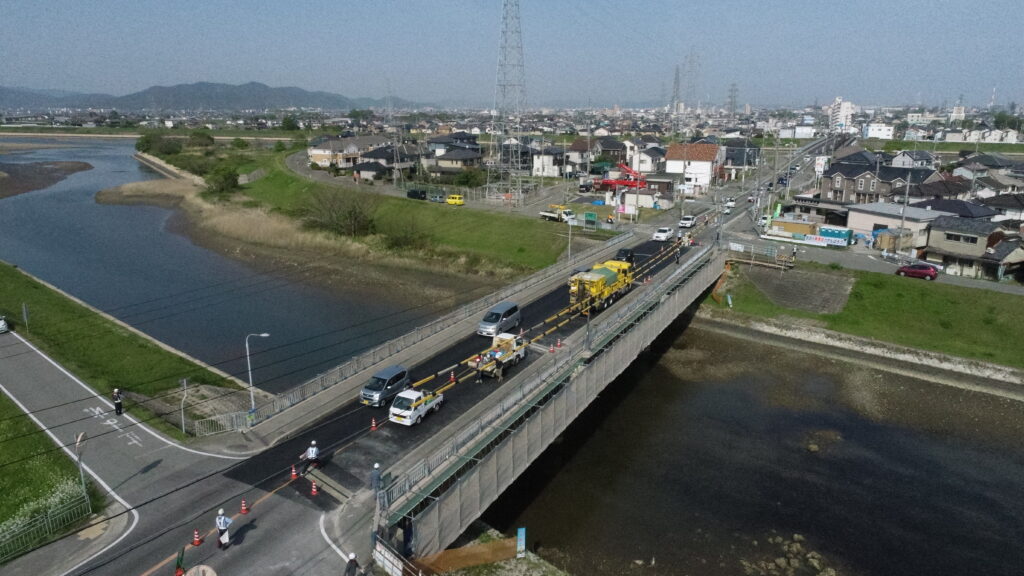

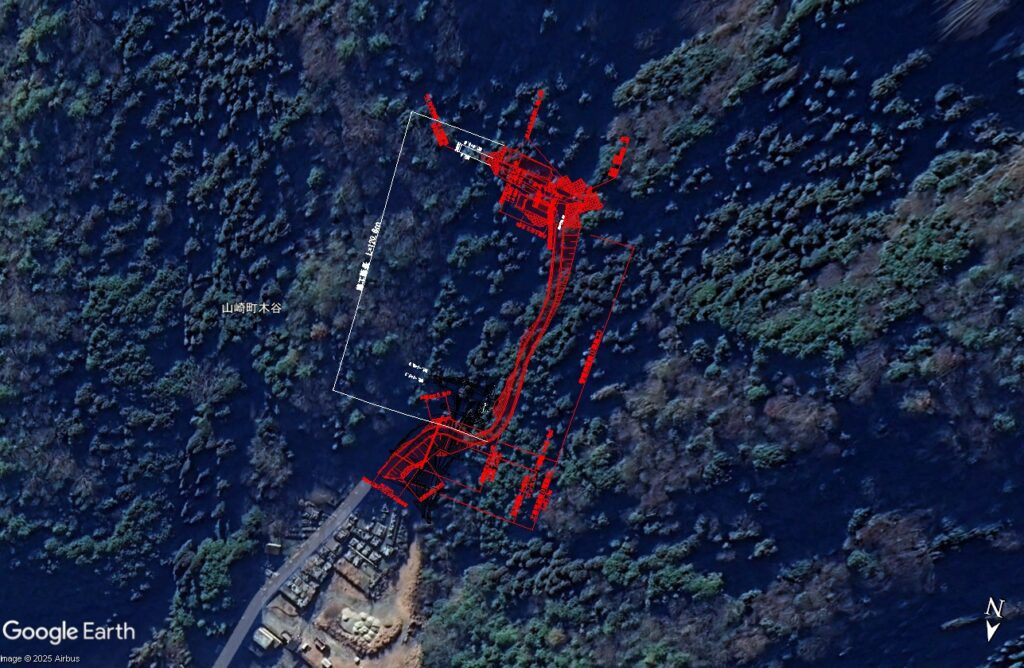

令和8年3月度 進捗状況(上流側より)

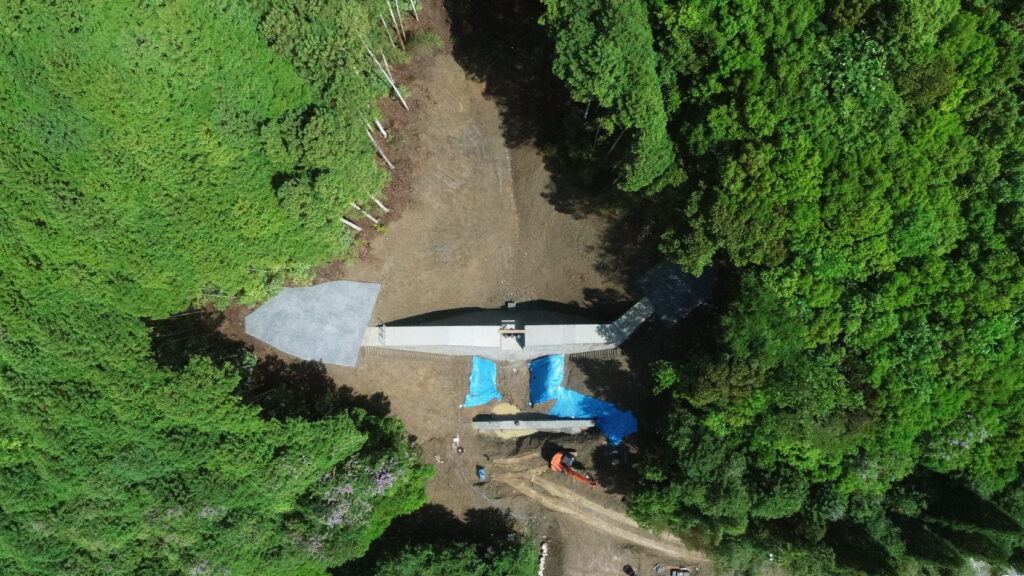

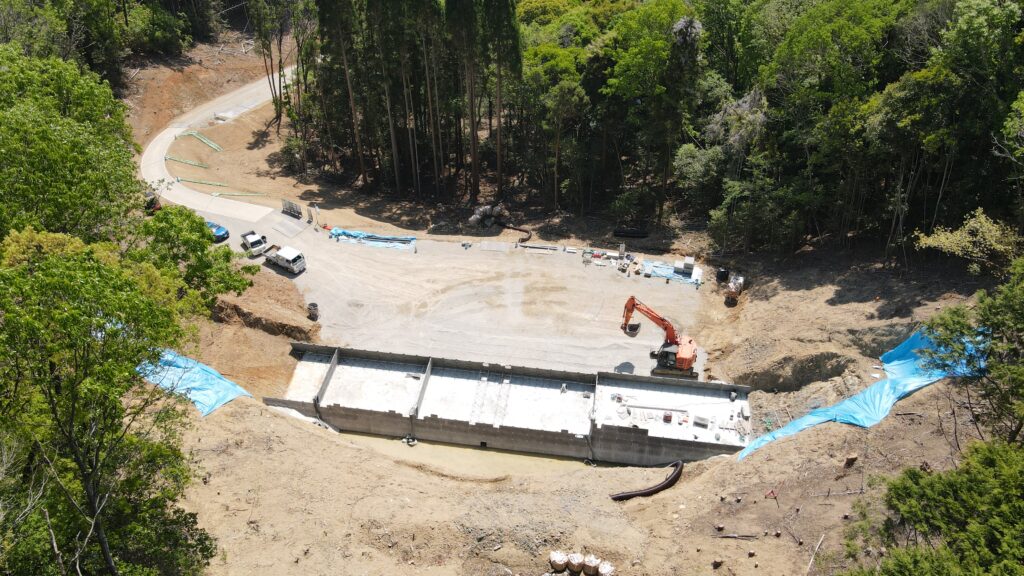

3月末進捗状況(P64~P57 本工事完了)

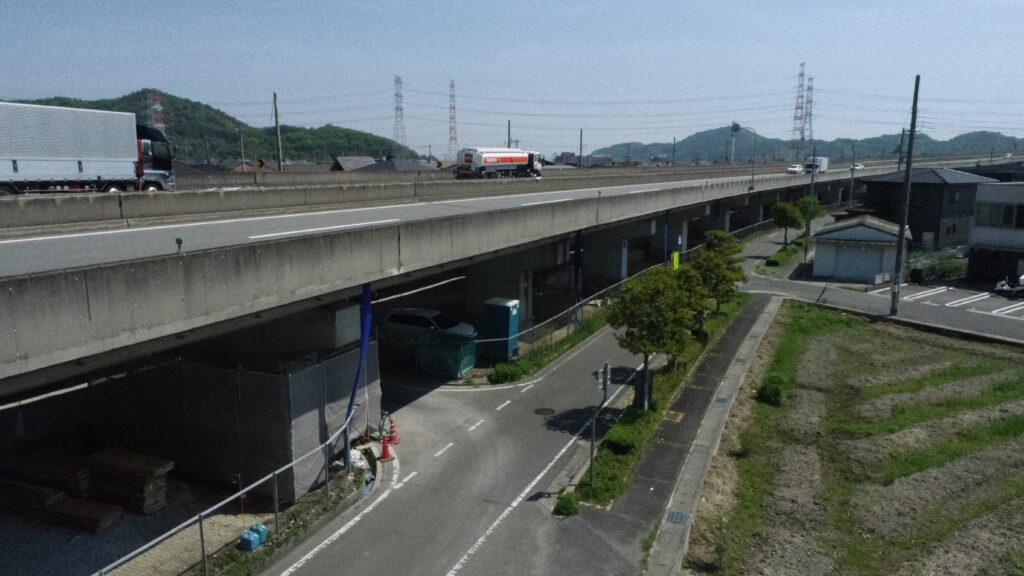

3月末進捗状況(P56~P48 本工事完了)

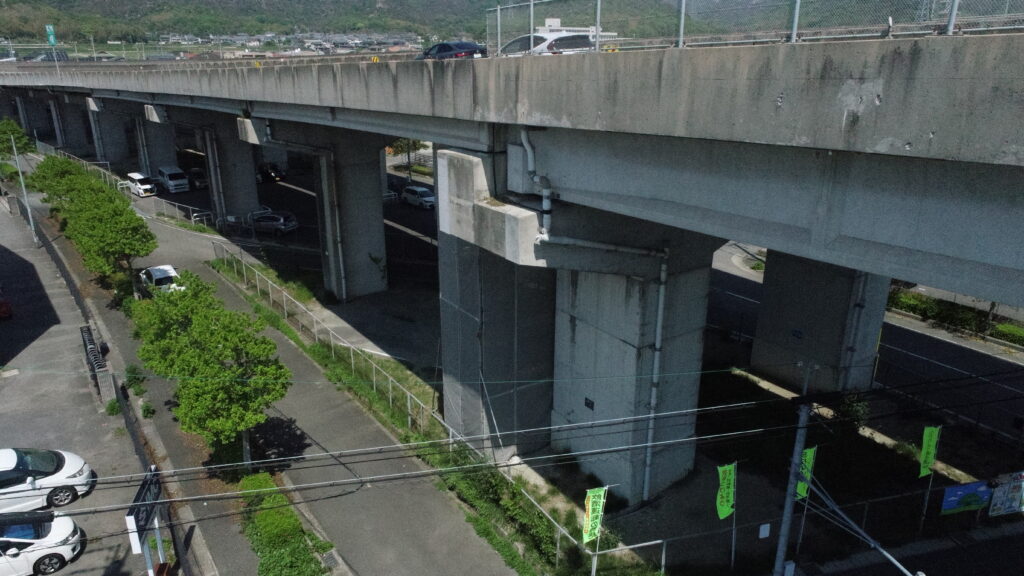

3月末進捗状況(P47~P40 付帯工 施工中)

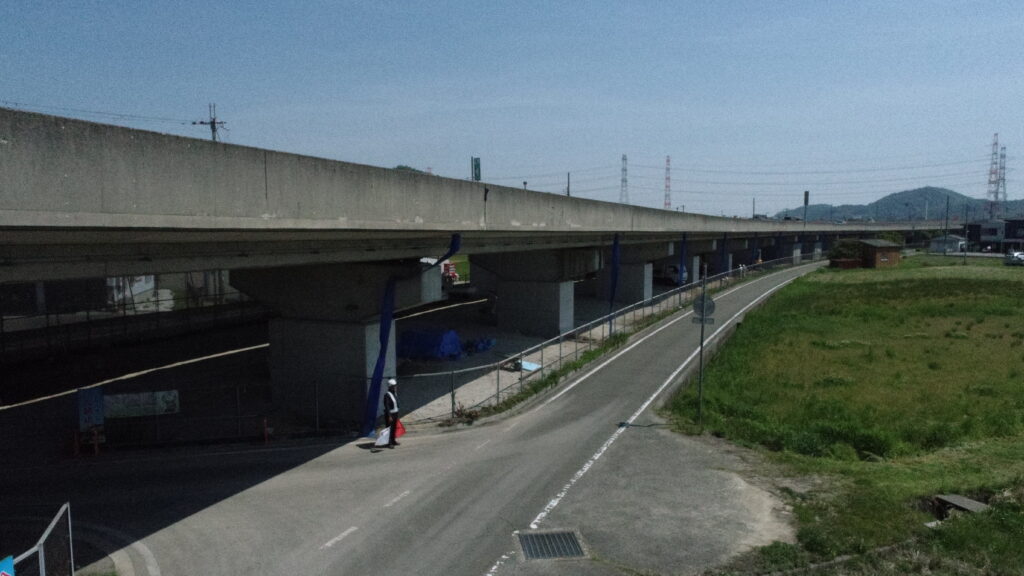

3月末進捗状況(P39~P35 橋梁補修工 施工中)

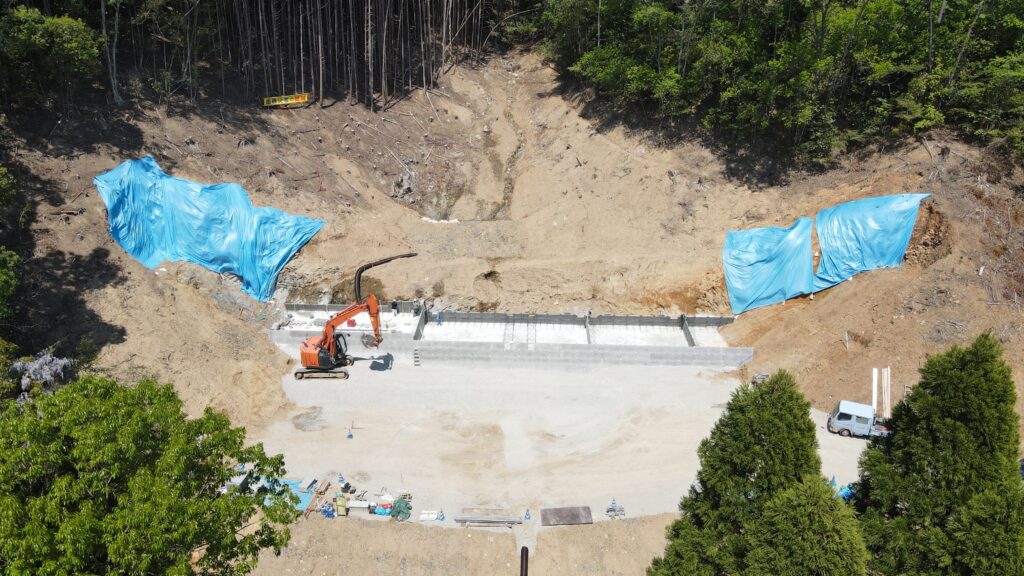

3月末進捗状況(P34~P32 橋梁補修工 施工中)

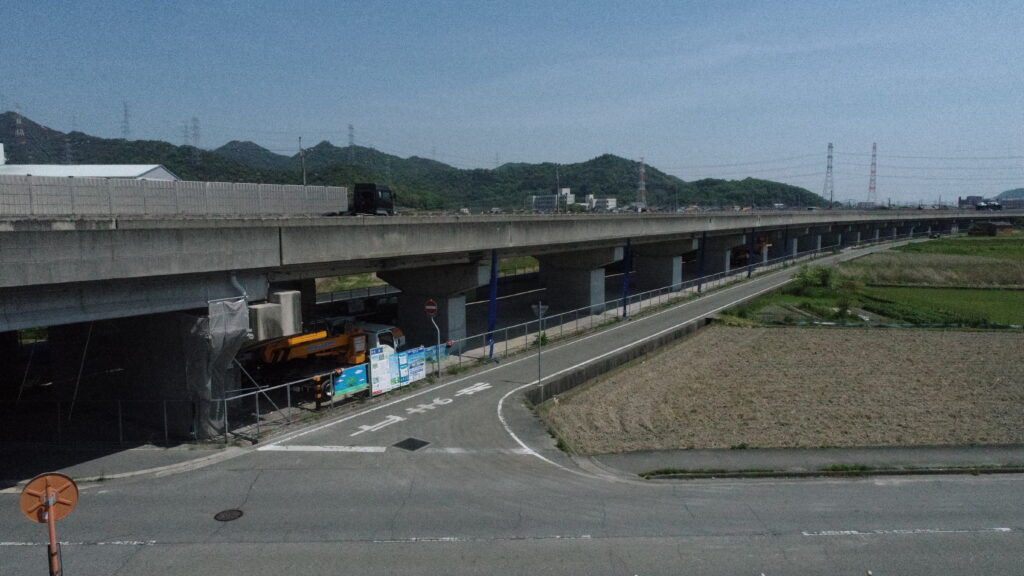

3月末進捗状況(P30~P33 付帯工 施工中)
A1起点完成
P1起点完成
P1終点完成
P2起点完成
P2終点完成
P3起点完成
P3終点完成
P4起点完成
2月末進捗状況(P64~P57 本工事完了)
2月末進捗状況(P56~P48 本工事完了)
2月末進捗状況(P47~P40 落橋防止装置工 施工中)
2月末進捗状況(P39~P35 橋梁補修工 施工中)
2月末進捗状況(P33~P30 橋脚巻立工 施工中)
2月末進捗状況(P30~P33 橋脚巻立工 施工中)
令和8年度 2月度進捗状況(下流側より)
令和8年度 2月度進捗状況(上流側より)
1月末進捗状況(P64~P57 本工事完了)
1月末進捗状況(P56~P48 本工事完了)
1月末進捗状況(P47~P40 橋梁補修工 施工中)
1月末進捗状況(P39~P37 橋脚巻立工 施工中)
1月末進捗状況(P33~P30 橋脚巻立工 施工中)
1月末進捗状況(P30~P33 橋脚巻立工 施工中)
令和8年1月度進捗状況 (下流側より)
令和8年1月度進捗状況 (上流側より)
令和7年12月度 現場進捗状況(下流側より)
令和7年12月度 現場進捗状況(上流側より)
